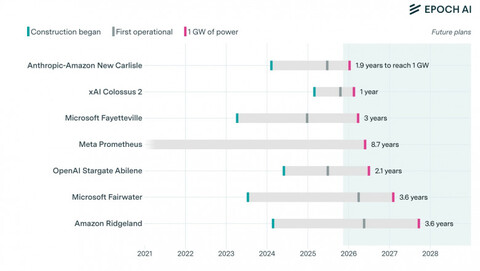

Аналитическая группа Epoch AI оценила темпы строительства крупнейших ИИ-кампусов в США. По их модели, первыми до порога 1 ГВт мощности дойдут Anthropic–Amazon (New Carlisle) и xAI (Colossus 2) — оба проекта находятся на финальных стадиях подготовки и запустятся в начале 2026 года. При этом xAI показывает рекорд по скорости строительства — примерно год.
По данным Epoch AI, дата-центр xAI Colossus 2 начал строиться 28 февраля 2025 года, запуск состоялся 19 октября 2025-го, а выход на 1 ГВт мощности — на 17 февраля 2026 года. Anthropic–Amazon стартовали 9 февраля 2024-го, а на 1 ГВт выйдут в начале января 2026-го.
Также в 2026 году должны выйти на 1 ГВт мощности:
Microsoft Fayetteville — 26 марта;
Meta* Prometheus — 18 мая;
OpenAI Stargate (Abilene) — 1 июля.
* Meta признана экстремистской организацией на территории России.
Для сбора данных Epoch AI использует спутниковые снимки, разрешительную документацию и публичные отчеты компаний. Модель включает три ключевые вехи: начало стройки, первый запуск (ориентир — 150 дней после закрытия кровли) и достижение мощности 1 ГВт, которое рассчитывается по моделям охлаждения и количеству GPU. Если оценки Epoch AI верны, то индустрия перешла к «конвейеру», где за 12-24 месяца «собирается» дата-центр мощностью в 1ГВт — в 3-4 раза мощнее существующих крупнейших ИИ-кластеров.
P.S. Поддержать меня можно подпиской на канал «сбежавшая нейросеть», где я рассказываю про ИИ с творческой стороны.
Источник: habr.com
